新桥管委会:关于合肥S1地铁线路竣工时间的关心
bao185***
  • 3 主题
  • 6 帖子
  • 142 积分
新手上路
楼主

最近看那招标文件,关于新桥机场s1寿县段的招投标文件说2029年第三季度才开始,2029年底才搞好。作为炎刘人,这个工程大家都很关心,也很期待建成通车。

从开始的2025年等到后面说2027年,现在招标文件又传说2029年,不知道可是真的?寿县段这11.04公里修的如此艰难啊ヽ(ー_ー)ノ

如果这11公里修的这么慢的话,到时候S1明年通到机场,园区有无打算弄个到S1【机场工作区】站点的地铁接驳车?频次高一点,5-10分钟一班,方便园区居民和大学城学生的出行。现在只要学生放学,我基本上是挤不上808路的,毕竟几个学校这么多小孩,马上安交职院下半年又要来了,还有合肥经济学院什么的,小小的一个808承载力有限。

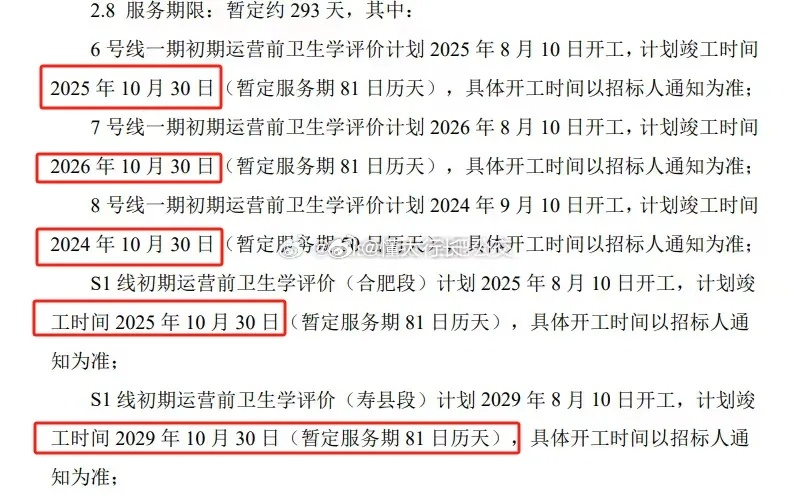

《合肥市轨道交通6号线一期、7号线一期、8号线一期、S1线初期运营前卫生学评价》https://ggzy.hefei.gov.cn/jyxx/002001/002001007/20240511/ffaa7481-69c8-4ee6-9d07-fc1ad17c5888.html

附件:
网站管理员
  • 0 主题
  • 1 帖子
  • 0 积分
未注册会员
沙发
跟帖时间:2024-08-02 15:06

尊敬的来信人:您好! 

       合肥新桥机场S1线工程项目分为合肥段和寿县段,由于寿县段需下穿合肥新桥机场T1航站楼飞行区跑道,目前与机场对接反馈为:T2航站楼正处于施工阶段,我方下穿T1航站楼飞行区需等待T2航站楼建成投运,T1航站楼停运。留言中所提,S1线寿县段卫生学评价招标进场时间为2029年10月30日,此为招标文件中为避免不确定因素发生设置的预留底限时间,为招标中常规操作,不可作为开通运营时间的参考标准。目前寿县段计划于2027年底完成开通运营条件,具体开通运营时间以官方发布为准。
